塑胶跑道因其弹性、防滑、耐候性等特点,广泛应用于学校、体育、公园及训练基地。施工周期作为项目进度与交付安排中的关键问题,受到工程面积、施工工艺、天气条件等多种因素影响。

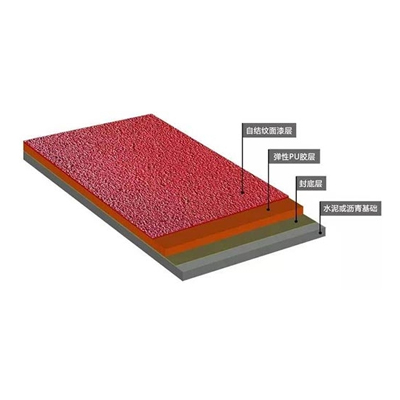

标准塑胶跑道厚度为13毫米,常见结构包括复合型、混合型、自结纹型、全塑型等。施工流程主要包括基础处理、底涂封闭、弹性层铺设、面层喷涂、划线标识、养护收尾等步骤。整套工艺中,地面基础处理及找平工作占用时间长,直接影响后续材料附着力及厚度均匀性。
在基础条件良好、施工队配套齐全的前提下,中等规模(400米标准环形场地)施工工期通常控制在20至30个工作日之间。面积较小如200米跑道、直道训练道等可在7至15天内完工。若遇到连续降雨、高湿或气温偏低,可能导致材料固化变慢,需顺延施工计划。
采用机械喷涂工艺比手工刮铺效率更高,可提高铺设均匀性并缩短工期。不同材料体系的干燥和固化周期也不同。聚氨酯材料一般在施工后需24至48小时初步固化,7天后完全固化。期间应避免人员踩踏与重物堆压。
划线工序安排在面层施工完成并固化稳定后进行,使用专用耐候性涂料标注标准跑道线条,通常需1至2天完成。最后进行清洁、整体检测、项目验收等收尾流程。养护期建议不少于7天,确保材料性能充分稳定。
塑胶跑道施工周期需结合设计类型、施工环境、材料体系与工期计划综合安排。合理的施工进度控制不仅有利于质量保障,也能确保项目如期交付。
